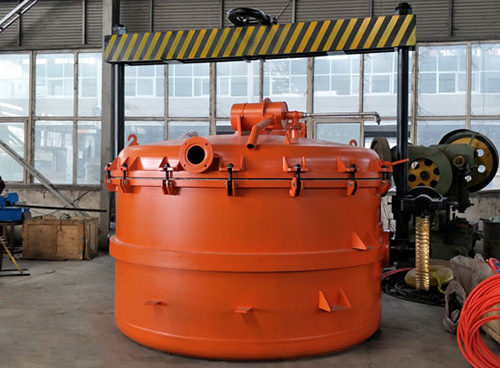

一、真空抬包材料采購

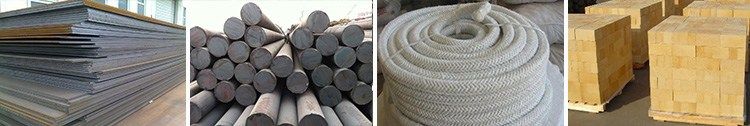

1.鋼材:鋼板:選用優質碳素結構鋼Q235B;圓鋼:選用優質碳素結構鋼45#;鑄鋼件:采用ZG310—570。
2.ZCuA110Fe3材質制造銅蝸輪。
3.石棉繩、石棉板、氣凝膠保溫氈。
4.高鋁耐火磚。
二、真空抬包下料焊接

1.包體的鋼板卷制成圓筒,包底沖壓焊接。
2.人孔半球形封頭成型,按照?qǐng)D紙尺寸切割包蓋,焊接雙界面。

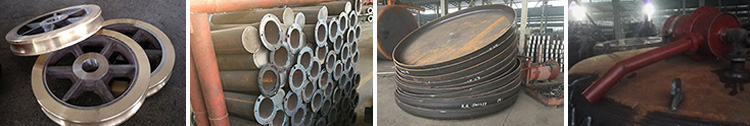

3.承重的組織部件吊環、耳軸、錐齒輪軸、蝸桿軸等由45#鋼鍛造。
4.非承重的部件包體、包蓋、人孔等由普通碳素鋼Q235鑄造。
5.數控切割出出鋁管口,焊接。
三、真空抬包傳動機構的加工組裝

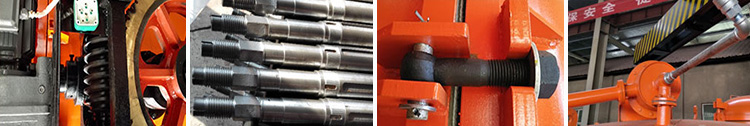

1.蝸輪,傘齒輪,手輪,蝸桿的加工制造。
2.電機與其他傳動機構,卡盒,大、小手輪的組裝。
四、真空抬包內襯鋪裝

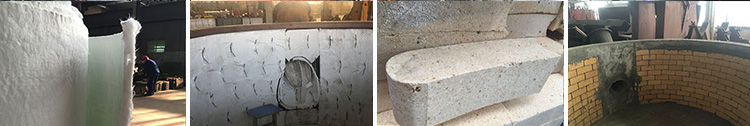

1.包體內壁焊接掛鉤以便保溫材料的鋪裝。
2.石棉板、氣凝膠保溫材料的剪裁鋪裝。
3.耐火磚的鋪裝:在抬包底先鋪一層半枚片,然后再立鋪一層耐火標準磚,抬包的包壁鋪一層弧形耐火磚。
五、真空抬包打磨除銹與噴漆

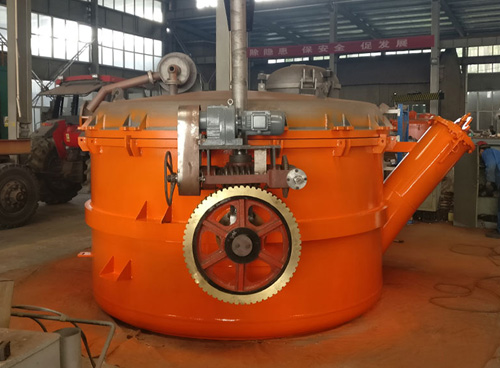

長短耳軸、蝸輪、蝸桿、立柱等部件的拋光打磨,以及包體的整體噴漆成型。
六、真空抬包質量檢測
1.承重部件吊環、耳軸等采用超聲波無損探傷檢驗合格后方可投入使用,使吊環具有極強的抗拉強度和抗沖擊韌性。吊臂和吊梁均采用雙螺帽固定且加有安全固定螺銷,吊架上所有機構加工后進行時效處理,消除其內應力,使其在吸鋁作業過程中不易產生應變。
2.引射器的真空抽取試驗,能否達標,吸鋁能力要求達到0.8~1.2T/min,檢查氣密性真空度是否按要求達到0.06Mpa。
3.內襯干燥處理,干燥后的抬包進行裝配時須將各密封處封好壓緊(密封材料可用酸鋁耐火纖維或石棉紡織密封圈)并進行抽真空試驗,檢查氣密度,真空度達到要求標準。
4.檢墊圈、開口銷有無遺漏,石棉繩保證密封嚴實,無漏氣。
5.釘銘牌,完成所有檢測,入庫。
七、真空抬包烘包試驗
烘包試驗是以免耐火磚急劇升溫而造成開裂的保護措施。首先把加熱器吊入真空抬包內,送上電源。
階段50度需要保持12小時。設定操作臺上的溫度為50℃,設定加熱時間為12小時。
第二階段100度需要保持12小時。設定操作臺上的溫度為100℃,設定加熱時間為12小時。
第三階段150度需要保持12小時。設定操作臺上的溫度為150℃,設定加熱時間為12小時。
第四階段200度需要保持12小時。設定操作臺上的溫度為200℃,設定加熱時間為12小時。
第五階段250度需要保持120小時。設定操作臺上的溫度為250℃,設定加熱時間為120小時。
加熱器吊出后,專業操作人員使用強光燈從人孔向包內觀察內襯情況,如果表面有異常裂紋(長度超過5cm、寬度超過5mm、深度超過5cm),要和相關技術人員交流后盡快解決處理。處理后按抬包加熱第五階段進行烘烤,同時作好記錄。
